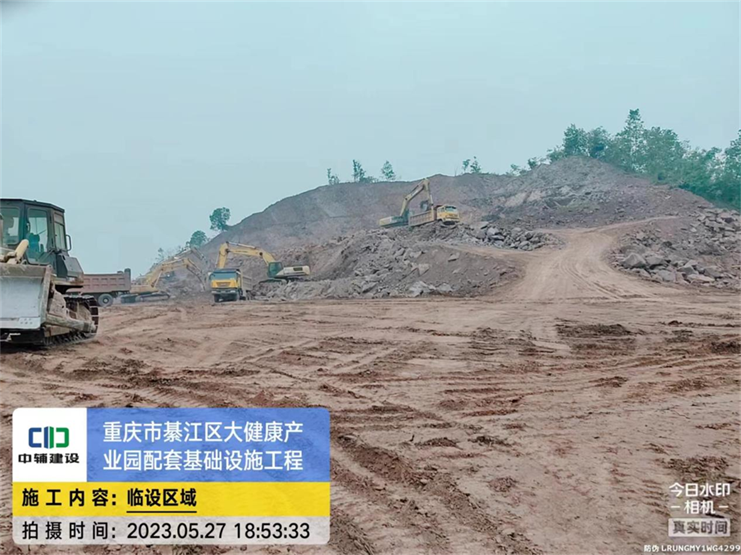

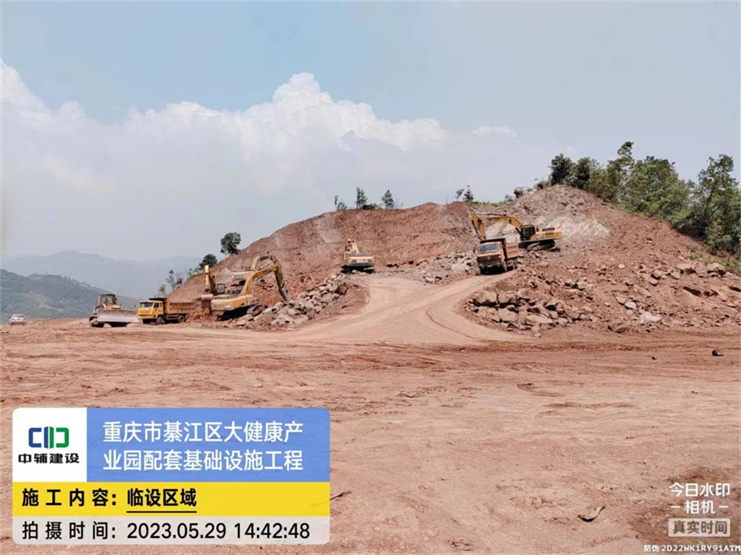

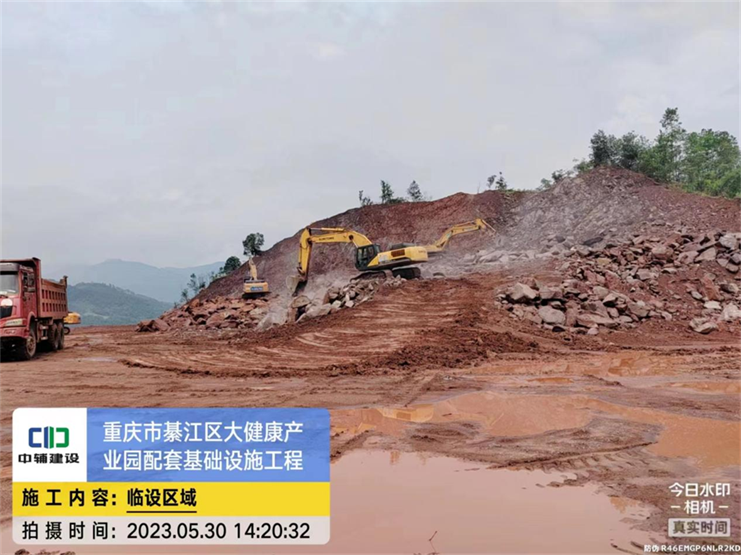

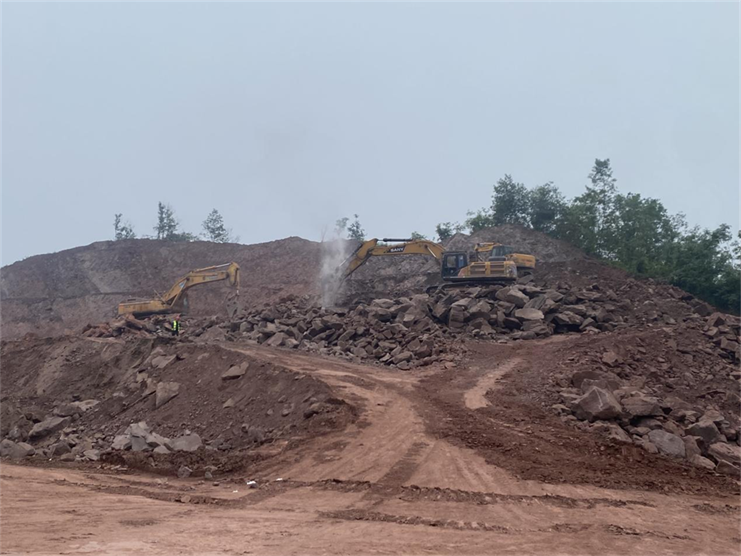

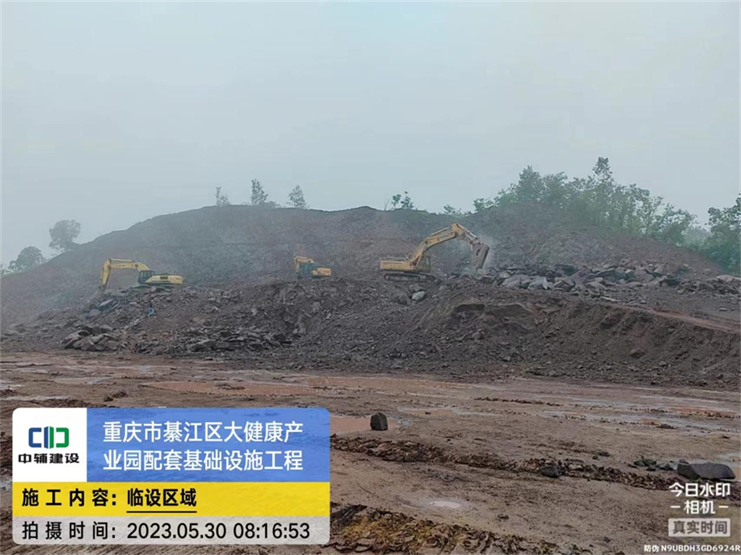

随着5月9日开工仪式的号角吹响,项目正式进入了忙碌热火朝天的状态,在本月我项目大量投入了机械设备,在项目部全体员工及机械班组的共同努力下完成了平基土石方95%工程量,在业主监理以及公司领导的要求下,加班加点终于在月底完成了办公区及生活区的临时用地平场,为后续的临设搭建创造了良好施工条件,现将我项目五月的施工进度、及六月份的施工计划作出汇报。

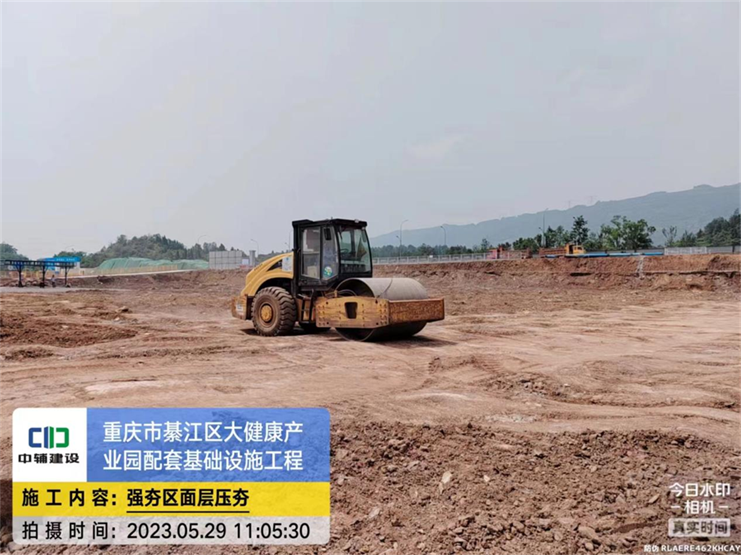

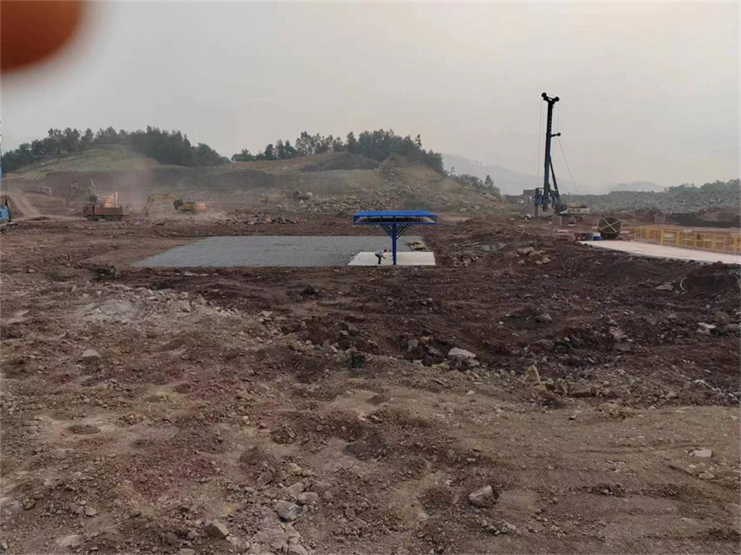

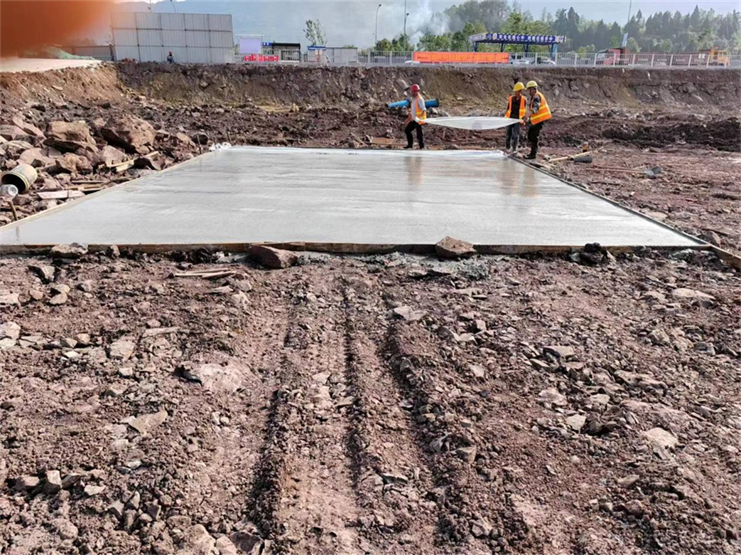

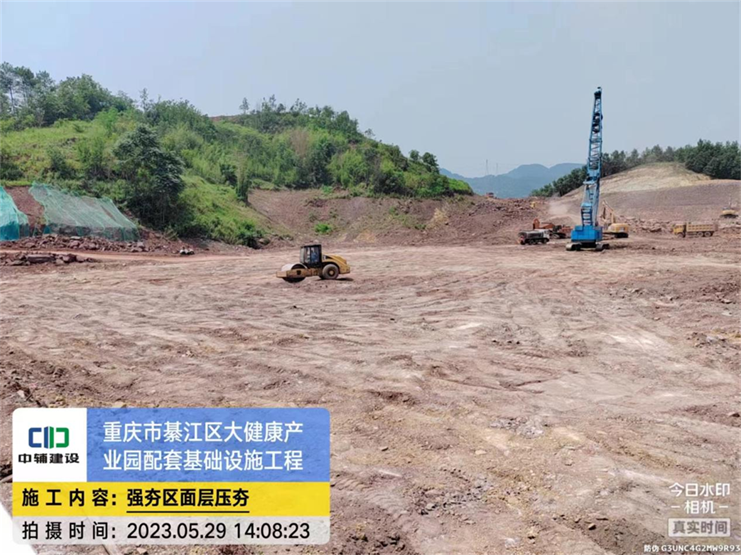

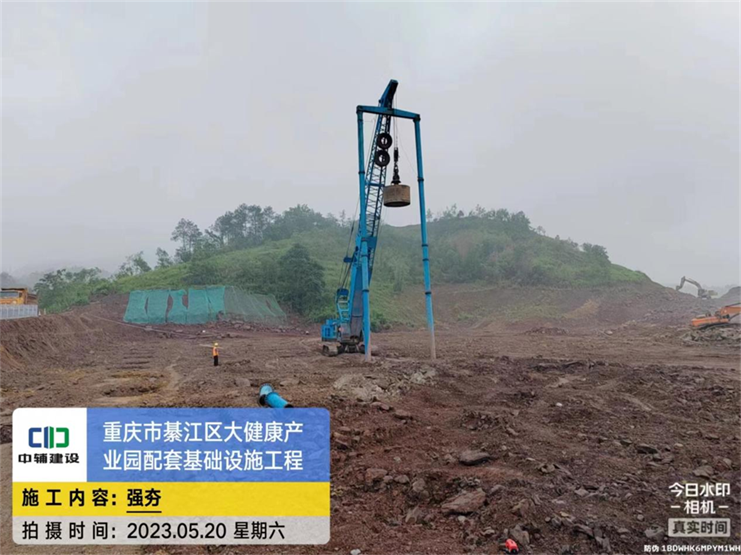

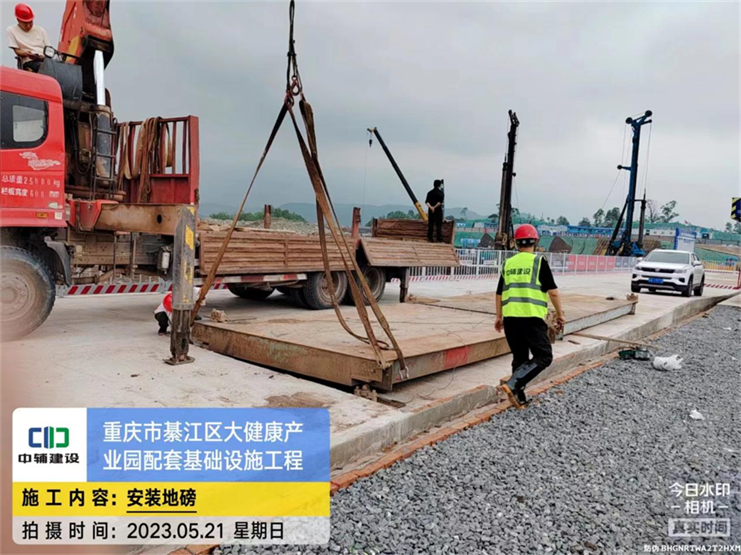

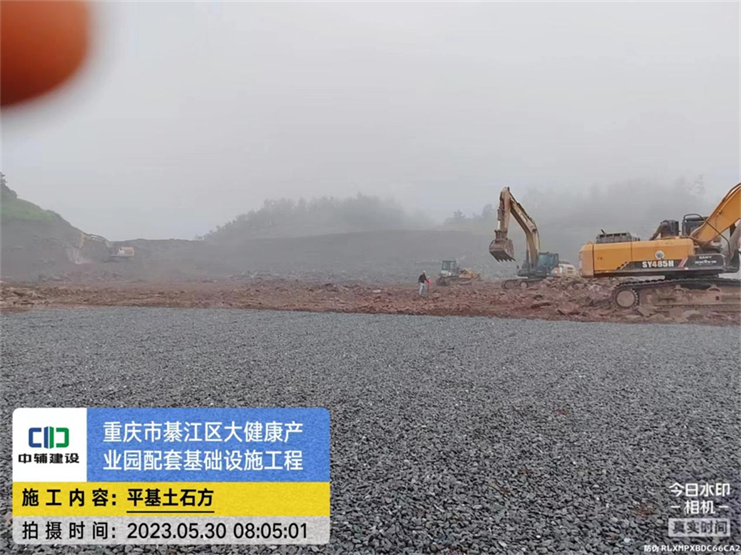

一5月施工完成情况、1、完成土石方开挖27万m3完成占比(95%)。 2、基础地基强夯已完成占比(100%)。 3、完成了钢筋加工棚的改签及配电系统的安装及调试。4、完成地磅的安装。

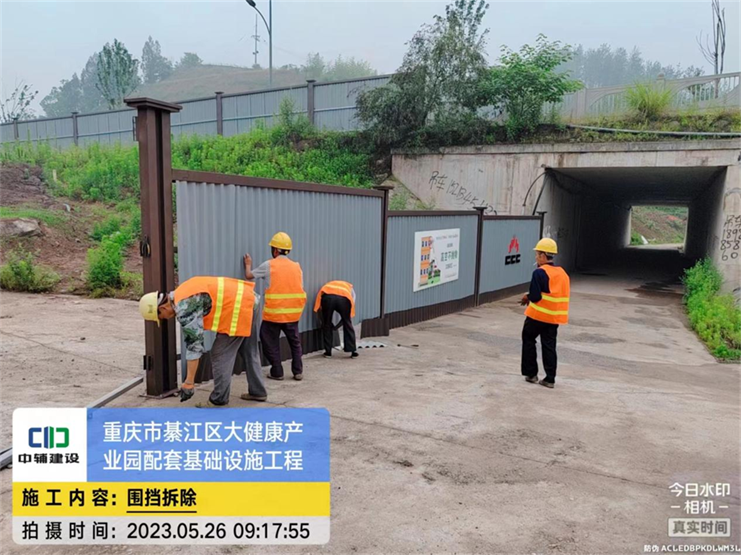

二6月施工计划、1、边坡支护班组进场,边坡挂网喷浆支护完成10%。 2、旋挖钻孔班组进场,车库区域内桩基础完成30%。 3、完成项目部及民工宿舍搭建100%,达到搬入办公及住宿的条件。
在施工过程中我项目将按照施工安全质量管理办法,严格要求班组及工人。对安全及质量违规违章做零容忍。在公司领导及甲方监理的监督下安全有序的完成节点计划。
